八月秋高風怒號,卷我屋上三重茅。深圳是塊寶地,臺風能避則避。節至立秋年過半,項目竣工離公司計劃目標已不到半年時間。主體結構施工基本接近尾聲;電機、幕墻安裝正屬高峰階段,各專業施工隊伍陸續進場。目前項目的特點是工期緊、施工面大、隊伍多,項目部和公司“一天一會(huì )議”都圍繞著安全、質量、進度、成本和協調的話題。
項目部每周二組織監理、總包及專業分包單位進行周安全文明施工檢查,發現安全隱患,要求立即整改或限期整改,督促監理和總包加強現場的安全巡查工作,對新進場施工人員進行三級教育和安全教育培訓、技術交底方能進場作業。本月應龍華政府要求重點檢查防高墜、防火災等工作。
周三楊副總主持的項目施工總控計劃協調會(huì )及現場進度檢查,督促各單位落實每個施工節點,每周若有計劃偏差者要及時做出糾編,并采取有效措施保持計劃不脫節,同時要求總包負責現場總管理、協調、配合、服務各專業分包單位。為了讓項目施工順利進行,公司各部門經理參加會(huì )議,幫助施工單位解決難題。周五工程例會(huì )總結現場的安全、質量、進度和協調問題,公司周一、四會(huì )議也是如此。

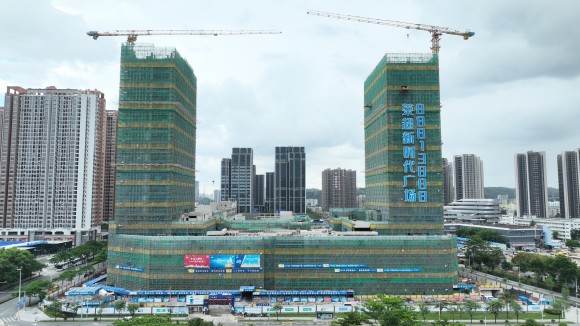

目前A座屋面層機房模板安裝,空調格板內側墻面抹灰完成,14層及以下核心筒消防樓梯間內墻抹灰完成,13層及以下內隔墻板安裝完成。B座屋面機房層墻體外墻面抹灰、21層圈梁砼澆筑完成,18層及以下內隔墻板安裝完成,14層及以下核心筒消防樓梯間內墻抹灰完成。裙樓砌體作業已接近收尾。B座核心筒電梯基坑清理,為第二批電梯進場做好準備。變電站屋面、屋頂機房(管井)屋面第二道防水卷材鋪貼。
機電各專業隊伍陸續進場,下地室、裙樓及A、B座公共走道及電梯廳開槽管線相接基本完成,A、B座標準層強弱電橋架安裝;地下室給排水管道開始安裝;消防立管及水平管、加壓送風閥、防火閥材料陸續進場安裝;裙房一層、二層空調送風、回風、新風水平管與立管相接。高低壓配電室、發電機房柜體及變壓器已全部進場就位安裝。裙樓四臺電梯井道完成軌道安裝,兩臺電梯井道搭架完成。裙樓2至4層采光中庭防火卷簾鋼鋼結構安裝完成。
幕墻A座機房層隨土建進度預埋板,西立面4-5層鋼龍骨安裝,9-11層南北面鋁龍骨安裝,13-14層鋁橫梁安裝,15-16層東西立面鋁龍骨安裝。B座東西立面7-8層鋁龍骨安裝,西立面安裝鋼架,東、西立面一層安裝鋁立柱。
公司各部門同心協力,攜手共進,定能“春種一粟樹,秋收萬顆子”。
