五月下旬,廣東終于結束久旱不雨的天氣進入“龍舟水”時期,但一直持續的高溫并未退去多少,于是雷暴大雨,短時分散陣雨、大風和酷熱蒸烤輪番炮制著廣東這個金黃“大雞腿”。在此極端多變的天氣下,新時代廣場項目早就安排了雨季施工預案,從容應對天氣變化,安全有序地展開著工程施工作業。
長時間的晴朗天氣為施工創(chuàng )造了良好條件,但未雨綢繆,在雨季到來前,新時代項目部就督促支護和土方單位共同對基坑北段的坑底排水溝進行完善,同時明確了包括華建單位在內的三家單位雨季排水的責任區域和工作安排。因為提前的安排和準備,抽水設備到位,負責人員積極反映,項目部和監理以及專職安全員及時檢查和監控,在此段頻繁降雨期間,現場工程樁和北段獨立基礎的相關施工均未受到太大影響,并安全迅速地完成了該段施工任務,整個基坑排水到位,安全保障到位,基坑監測數據顯示,整個基坑狀態穩定安全。

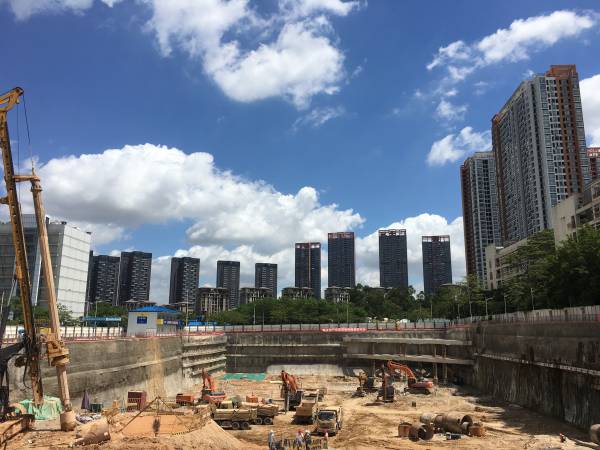

施工進度方面,到6月16日,工程樁已完成67根。包括北側基坑新增加的8根工程樁,在接到設計變更后,項目部立即響應,調整現場施工安排,優先施工北側新增工程樁,7天時間就完成施工,從而保證北段基坑的整體工序并未被影響。北側獨立基礎承臺開挖施工正在進行包括北塔樓大承臺基槽和塔吊承臺基槽在內的十多個基槽鑿巖開挖和清理工作。項目部多次組織三家施工單位溝通施工技術和標準,明確各家施工順序和配合工作,目前該區域施工逐步步入主要施工階段。支護和土方工作繼續配合基坑南側的工程樁施工進度,東南角完成工程樁施工后,土方繼續開挖和清運該區域土方,挖至距基坑底1米左右高度,支護完成該段基坑坑壁的掛網和噴錨施工。西南角支護完成第二排錨索和腰梁施工,為該區域工程樁施工清理出施工作業面。
除現場施工協調和管理外,項目部與采購部積極跟進其他相關事項。項目已完成6根實驗抗浮錨桿的現場檢測工作;6月上旬完成天然基礎的壓板試驗和抽芯取樣工作。此外跟裝配式廠家進行現場溝通,為裝配式設計和施工做技術儲備;同防雷相關單位查看現場。同時項目部配合發展部接待龍華交警等部門核實項目西側開設出入口的現狀,介紹項目與之相關情況。與設計部、設計院保持溝通和跟進,完善超深區域的獨立柱基礎設計方案;確認底板、排水溝細部做法等。組織審核、采購部同事與施工單位核對部分聯系函與見證簽證文件。
另外,公司兩位機電工程師已到新時代廣場項目報道,項目部團隊逐步壯大。此階段項目部繼續跟進機電專業的圖紙設計進度和相關技術問題,參與項目防水設計的專家評審會(huì )議,以及參加公司組織的變電站代建合同交底等會(huì )議。
六月,龍舟水急,新冠疫情反復。新時代廣場項目積極沉著應對,合理安排各項工作,項目部帶領各施工單位堅守崗位,做好本職工作,規劃下一步計劃,繼續推進工程施工。
